160㎡百级洁净室落地南宁光学车间:矮层高、赶交期、交叉施工?模块化洁净室全搞定

  • 文章出处:Admin
  • 阅读量:13
  • 发表时间:2025-07-31 10:54:19
南宁这家上市光学企业的车间里,藏着一个 “看似不可能完成的任务”:在层高仅 2.7 米的千级无尘车间内,挤出 160㎡百级洁净区,还要在20天内完工 —— 要知道,传统百级洁净室仅风管和吊顶就至少占去 80cm 高度,且交叉施工时稍不注意就会污染原有车间。

最终,我们用模块化洁净室啃下了这块 “硬骨头”:超薄 FFU 解决层高难题,预制组件压缩工期,全程防护化解交叉施工风险。现在,这个洁净室已成光学模组的 “高精度生产堡垒”,客户说:“没想到这么多限制,还能做出这么稳的百级环境。”

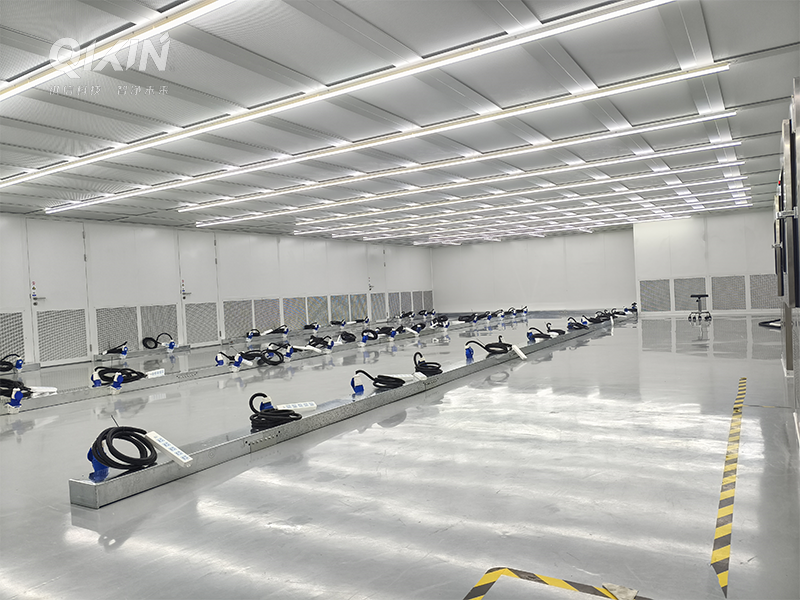

洁净车间


矮层高里 “抠空间”:超薄 FFU 是关键一步

光学模组对洁净度的敏感程度,堪比 “在针尖上绣花”—— 哪怕 0.1μm 的微粒落在镜片上,都可能导致成像模糊。而百级洁净室的FFU(风机过滤单元),传统款厚度达 30-40cm,在 2.7 米层高的车间里,装上后净空只剩 2 米出头,工人操作都要弯腰。

我们的解决方案是直流超薄静音 FFU:厚度仅 15cm,比传统款 “瘦” 了一半多,加上模块化吊顶龙骨,最终净空保留 2.4 米,工人站立操作毫无压力。更关键的是,它的静压和风量丝毫不打折扣 —— 每小时换气 240 次,气流均匀度达 90% 以上,确保 160㎡内每个角落的微粒数≤3520 个 /m³(百级标准),完全满足光学模组的镀膜、组装需求。

“原来担心超薄厚度会影响效果,结果检测时每个点的洁净度都比标准还高,” 客户的生产总监拿着检测报告说,“连设备供应商都问我们用了什么 FFU。”

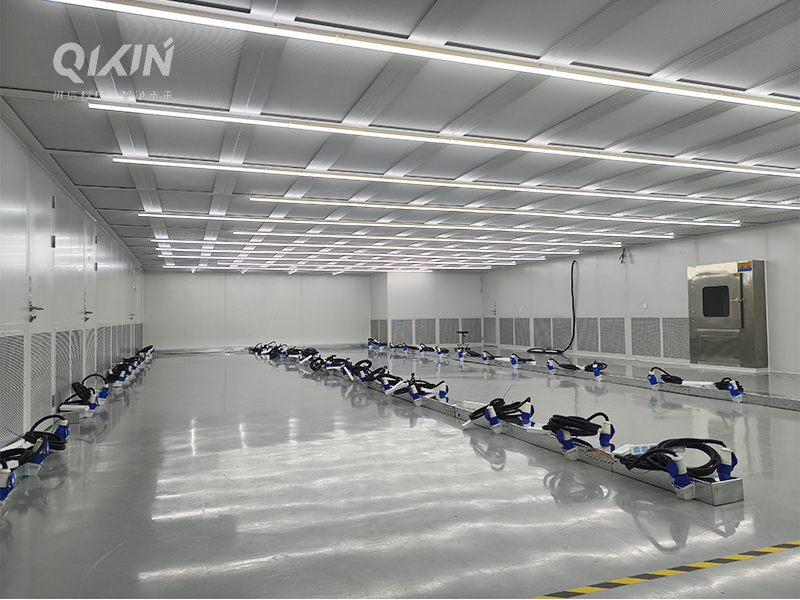

洁净车间


20 天交期:预制组件让施工像 “拼乐高”

光学车间不能停工太久 —— 原有千级区域每天要产出数千套模组,耽误 1 天就是几十万损失。20 天的工期,分给设计、生产、安装,每一步都得掐着表走。

模块化洁净室的 “预制化” 优势在这里体现得淋漓尽致:

  • 设计 + 生产同步走:3天内完成 3D 布局设计,同时工厂开始预制墙板、框架和 FFU,所有组件带着编号出厂,现场 “对号入座” 即可;
  • 安装 “按小时推进”:160㎡空间分 6 个模块,每天完成 2 个模块的拼接。墙板用榫卯结构锁扣,不用打胶,10 分钟就能固定一块;FFU 直接嵌入吊顶龙骨,接线即启动,全程无粉尘污染;
  • 交叉施工不耽误:原有车间继续生产时,我们用防静电防尘帘围出独立施工区,所有工具和材料经货淋室吹淋后进入,每天完工后立即清洁,粉尘浓度始终控制在千级标准内。

第 18 天时,洁净室已完成设备调试,比约定交期还提前了 2 天。

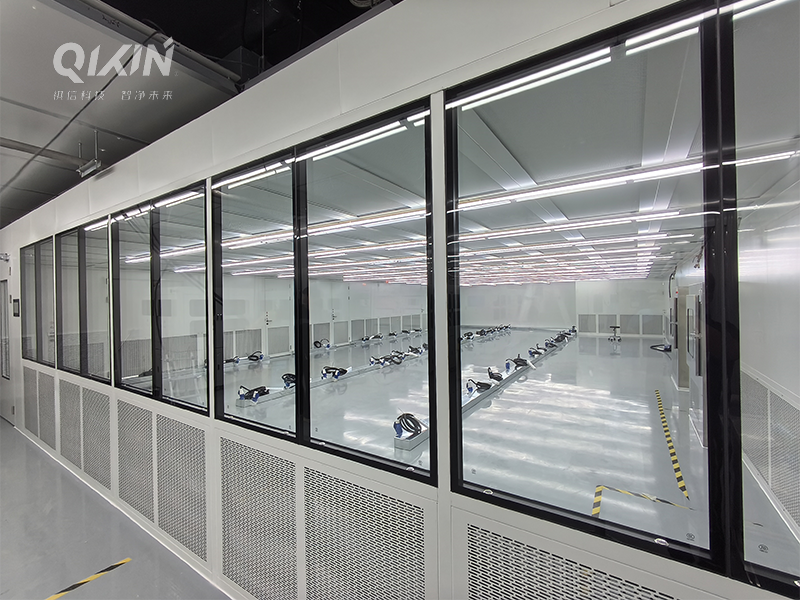

洁净车间


光学模组的 “专属洁净间”:从落地到运行全达标

验收那天,第三方检测团队在 160㎡内布了 32 个采样点,结果全部达标:

  • 百级核心区(镀膜工位):≥0.5μm 微粒≤3520 个 /m³,≥5μm 微粒 0 个;
  • 周边过渡区(组装工位):洁净度稳定在千级,与原有车间无缝衔接;
  • 噪音≤60 分贝:超薄 FFU 的直流电机比传统交流电机静音 30%,工人长时间操作也不觉得烦躁。

现在,这个洁净室每天能稳定产出 500 套高精度光学模组,客户的客户来验厂时,总会特意参观这个 “在矮层高里造出的百级车间”。

其实,光学行业的洁净室难题,往往藏在 “限制条件” 里 —— 层高不够、工期紧张、不能影响现有生产…… 但这些不是 “做不到” 的理由,而是考验方案是否够灵活、技术是否够硬核。

如果你也在光学、半导体等精密行业,遇到类似的空间、工期或交叉施工难题,不妨聊聊具体场景 —— 模块化洁净室的优势,或许就藏在你头疼的那个细节里。
